一年之計在于春,拼搏奮進正當時。2月5日,春節假期后的第一個工作日,節日的喜慶氛圍還未散去,川投瀘州天然氣發電項目拉開了復工序幕。

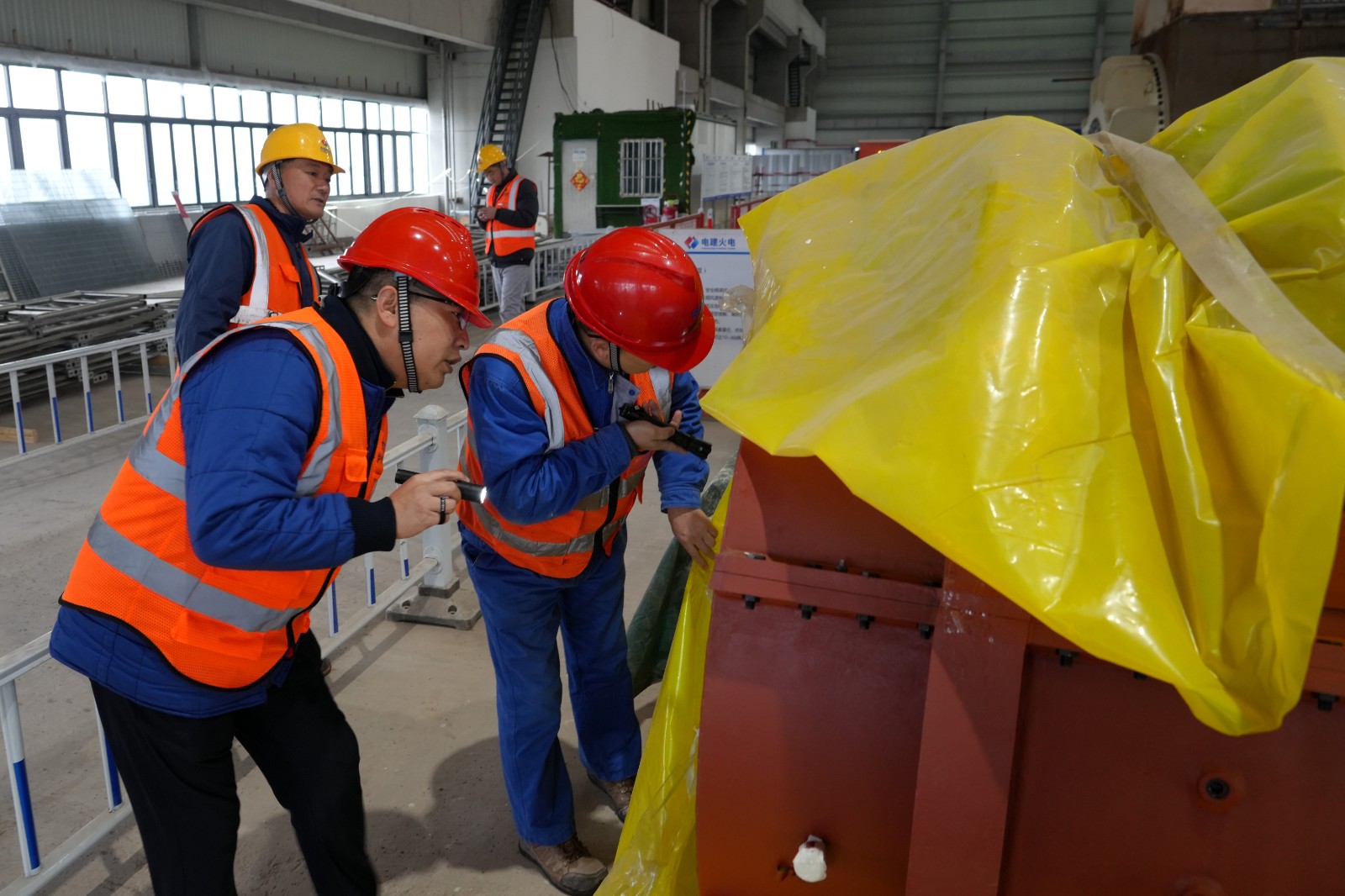

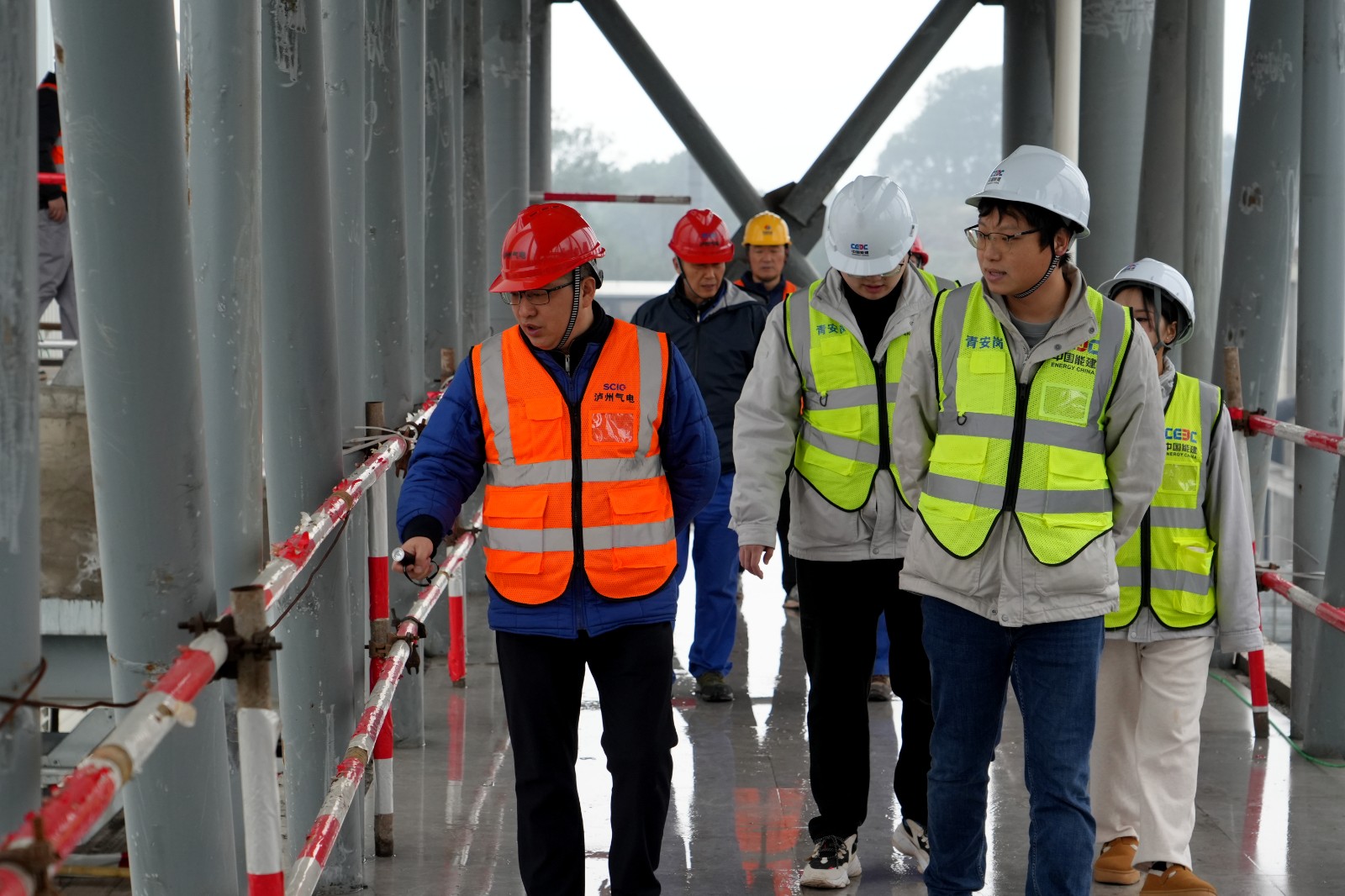

為確保春節后項目安全快速?gòu)?fù)工,瀘州氣電嚴格按照川投集團、川投燃電“停工不停管”的工作要求,周密部署、扎實行動。在節前,公司就制定了詳細的開年工作計劃,確保各專業工作在年后迅速啟動;節日期間,公司與各參建單位值班人員采取“集中檢查+定時巡邏+夜間巡查”相結合的方式,對施工現場進行全方位安全巡查;收假后,公司第一時間組織召開了安全復工工作會,堅決抓好《四川省安全生產委員會辦公室關于認真做好2025年春節后復工復產安全生產工作的通知》的貫徹落實,督促各參建單位重點對特種作業設備、臨時用電、消防設施、臨邊洞口防護、腳手架和高支模等關鍵環節進行拉網式排查和隱患整改,堅決做到“不安全不開工”,全力跑好蛇年“第一棒”。

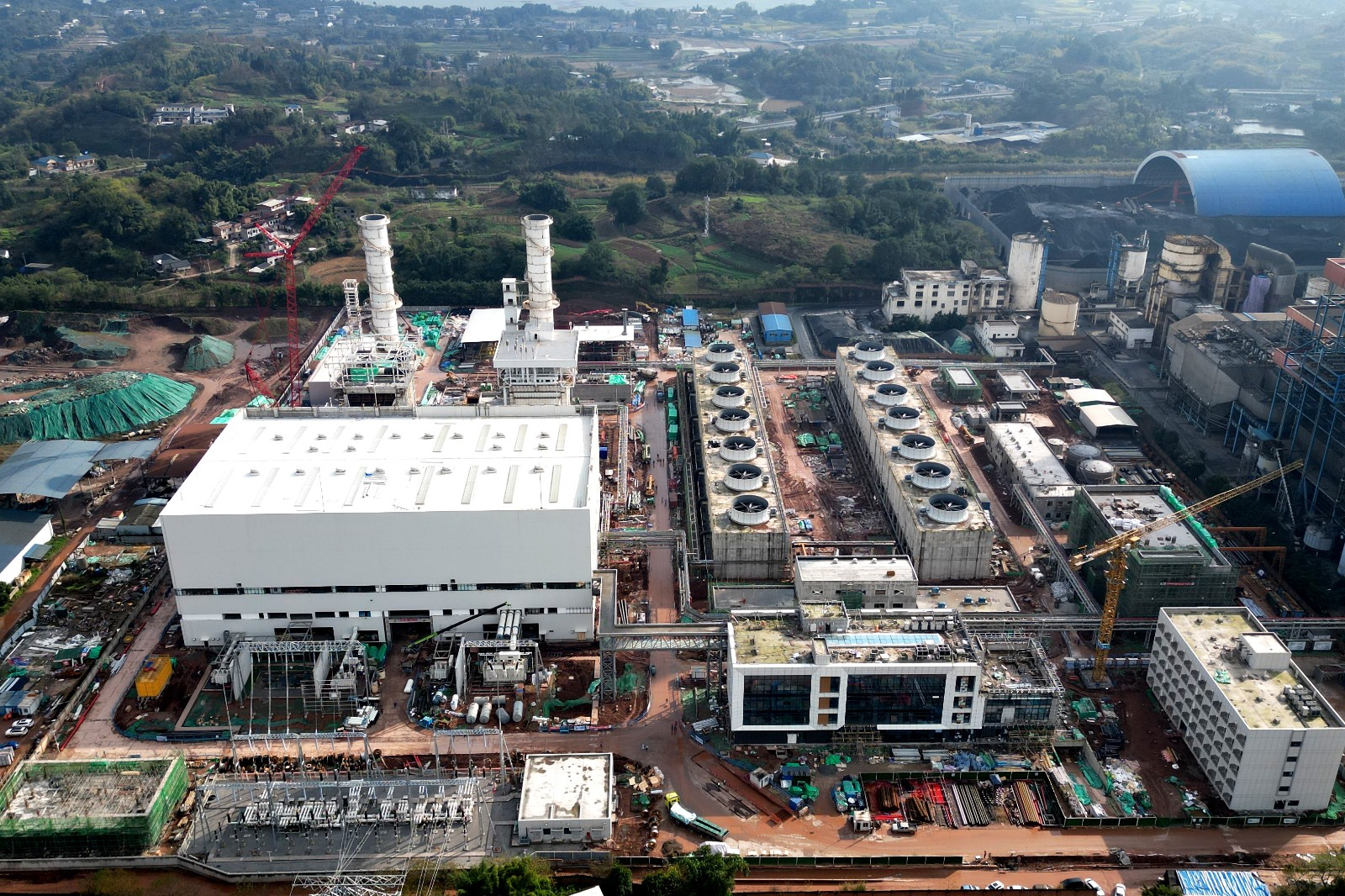

下一步,瀘州氣電將緊盯主體工程和220千伏送出工程、天然氣管線工程施工進度,全力以赴沖刺2025年“4·30”1號機組168小時試運結束里程碑節點,為順利完成全年項目建設和投資目標奠定堅實基礎,為區域能源保障和經濟社會發展貢獻力量。
