10月27日,川南發電公司兩臺機組提前3天向省調報備。10月28日,2號機組一次啟動并網成功,并持續接帶高負荷,這標志著公司2023年度機組檢修工作安全、優質、高效、圓滿完成。
做好機組“體檢”是火力發電機組長期安全穩定運行的關鍵,也是順利完成“迎峰度冬”保電和全年生產經營目標任務的保障。公司2023年機組檢修工作開始以來,以按期完成進度為“主線”、堅守安全“紅線”、嚴把質量“底線”,全力以赴完成各項檢修項目。
加強組織抓管控。為加強機組檢修、技改的過程管理,公司成立了檢修、技改指揮部及相應的專業技術組,全面領導、指導檢修、技改工作,確保檢修安全、質量、工期、費用可控在控。指揮部每周召開一次協調會,協調機組檢修過程中遇到的問題;各專業組每天下午組織專業協調會,解決專業檢修過程中的技術難題;每一項檢修工作均落實責任人負責全程跟蹤。
掛圖作戰搶進度。本次#1、#2機組及公用系統檢修共涉及標準項目204項,特殊項目12項,技改及科技項目11項。其中重大項目包括#2機組DCS改造、#1機組脫硝催化劑第三層催化劑更換、#1爐空預器低溫段蓄熱組件更換、煙囪防腐處理等,還對機組運行期間設備存在的缺陷和問題進行消缺和處置。在每周四的檢修協調會上,對于滯后的項目,分析具體原因,提出糾偏方案,嚴格把控檢修進度。1、2號機組內控工期分別為40、30天,公司各個專業組密切協作,倒排工期,掛圖作戰,明晰每周檢修進度,保證每天工作“今日事今日畢”,確保了整體檢修工作的如期完成。

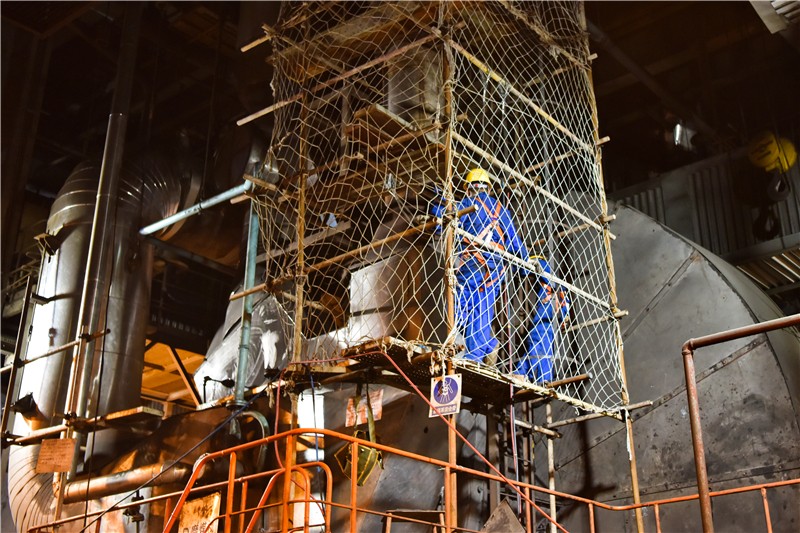

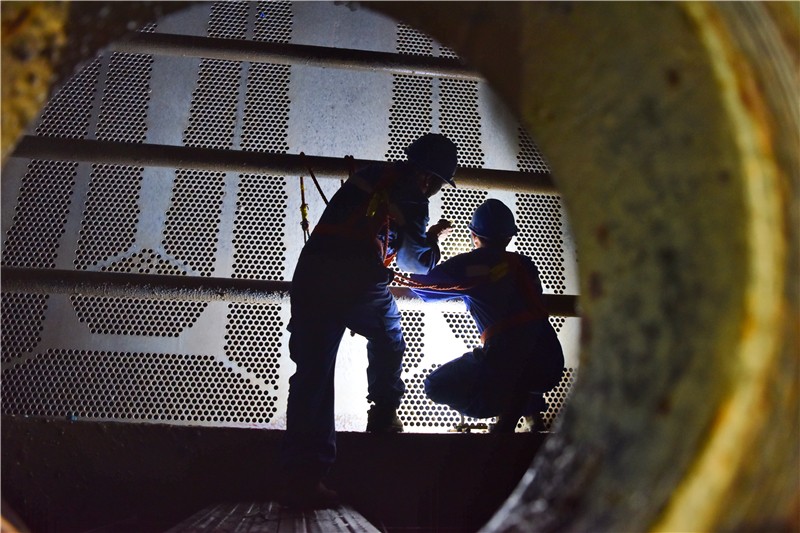

多管齊下保安全。此次檢修工作,在安全方面多管齊下。一是嚴格執行“兩票三制”,嚴格落實安全責任人制度。二是強化檢修現場安全風險辨識,制定安全防范措施,通過班前(班后)會、安全交底等提升作業人員的安全防范意識和應急處置能力。安全環保監督人員和專業技術人員對安全措施嚴格把關,針對專項檢修工作存在的安全風險,召開專題協調會議分析研判,強化安全技術措施的可靠性和可操作性,有效管控安全風險。三是成立了由14人組成的現場聯合安全環保監督組,每天開展檢查,結合年度秋季安全大檢查,重點對高處作業、有限空間作業、動火作業等高風險作業進行督查和安全旁站,發布機組檢修現場安全文明生產督查通報17期并督促整改落實,推動實現了“零傷害、零事故”的安全目標。

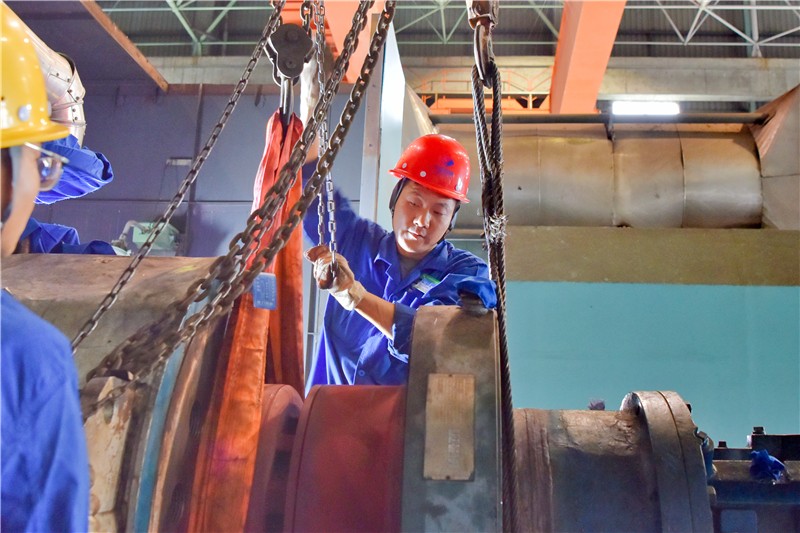

靠前指揮提質量。堅持把設備治理作為提質增效的主要舉措之一,科學部署、統籌謀劃檢修技改項目。梳理機組運行期間出現的缺陷問題,深入排查故障因素,進行技術交底和技能培訓,提高檢修人員尤其是新進人員技能水平和精品意識。各項目技術人員負責檢修工作的技術指導、工藝流程監督等,嚴把質量驗收關。同時,加強關鍵工序、重點部位的質量監督管理,切實提升檢修質量。針對外委檢修項目,各專業組技術人員緊盯現場檢修的各個環節,靠前指揮,及時指出并糾正發現的問題,跟蹤重要節點質量驗收,為打造優質檢修工程“保駕護航”。

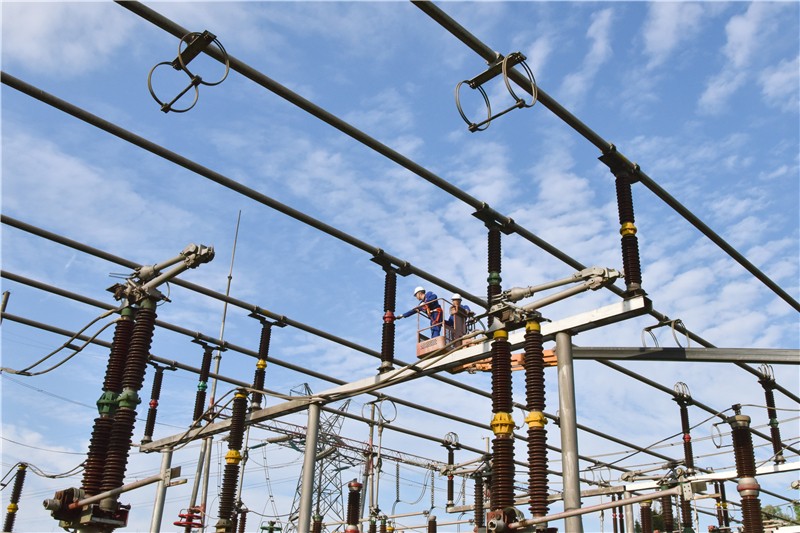

接到機組啟動調令后,公司立即召開2號機組啟動準備會部署相關工作。10月28日早上7時57分機組點火,歷經12小時的冷態啟動,2號機組一次啟動并網成功。
自10月29日8時至10月31日24時,公司2號機組連續65小時接帶上網負荷550MW,再次以穩發滿發的狀態進入電力保供序列。
本次檢修是5年多以來首次雙機停運的全面體檢,消除了在機組運行中無法徹底消除的缺陷,進一步提高了機組安全運行的可靠性,為迎峰度冬保電和順利完成年度發電目標任務奠定了堅實基礎。
