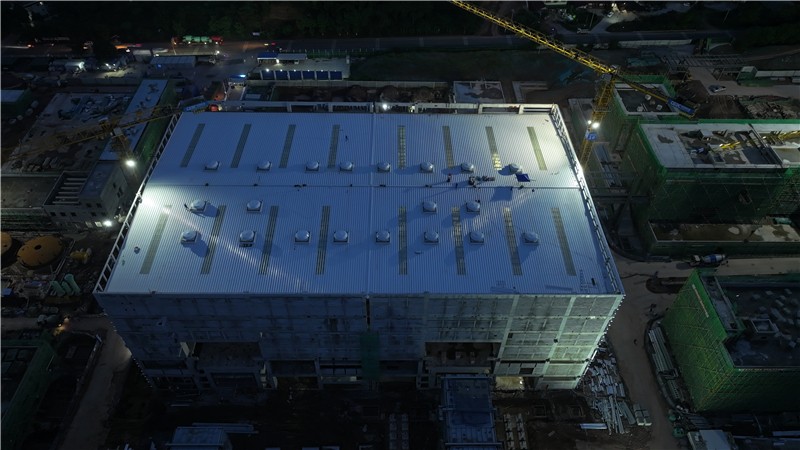

2023年8月28日11時38分,資陽燃氣電站主廠房屋面全面止水,為后續機島設備安裝提供有利條件。

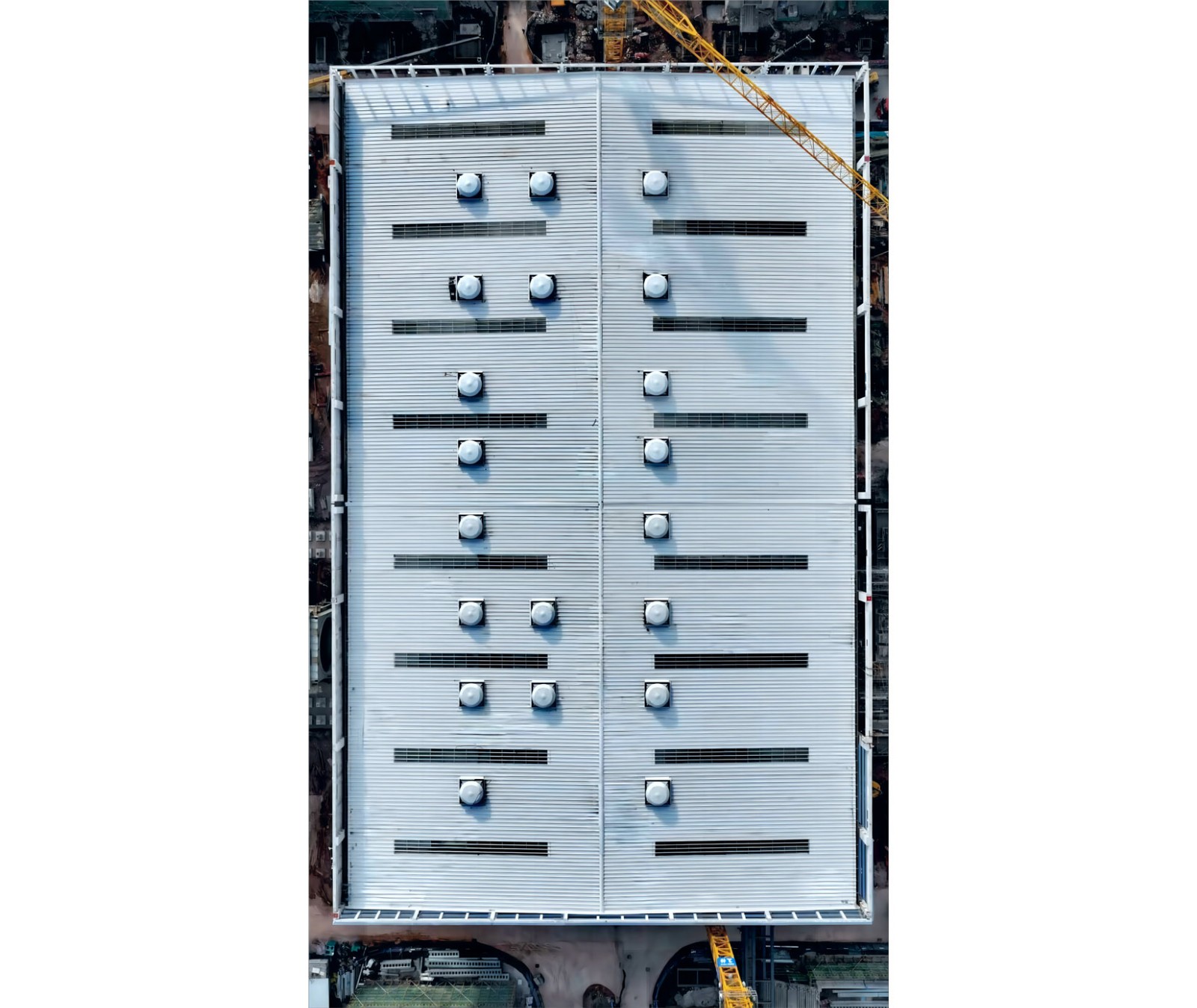

資陽燃氣電站主廠房屋面鋪設在標高31.65m的網架上,屋面共分5層安裝,包括底板、防水布、保溫、TPO防水膜和頂板,屋面上安裝20臺風機滿足主廠房通風。為確保按時完成止水節點目標,公司與EPC總承包設備采購單位、施工單位召開專項協調會,提前編制網架安裝方案和應急預案并通過專家審查,成立屋面止水工作專班,統籌協調材料、設備、施工,嚴格落實安全措施和應急物資,狠抓過程控制。同時,資陽氣電公司、項目監理部圍繞安全、質量、進度三個核心要素,落實責任人,全過程跟蹤,有力確保主廠房全面止水里程碑節點目標高質量完成,為燃機、汽機、發電機等主設備安裝創造了良好條件。
