3月29日,田灣河公司流域三站220kV金田線、金仁線、仁田線、田石I線、田石II線共5條線路三級驗收通過,標志著歷時17天的2023年流域三站線路年檢工作順利完成。

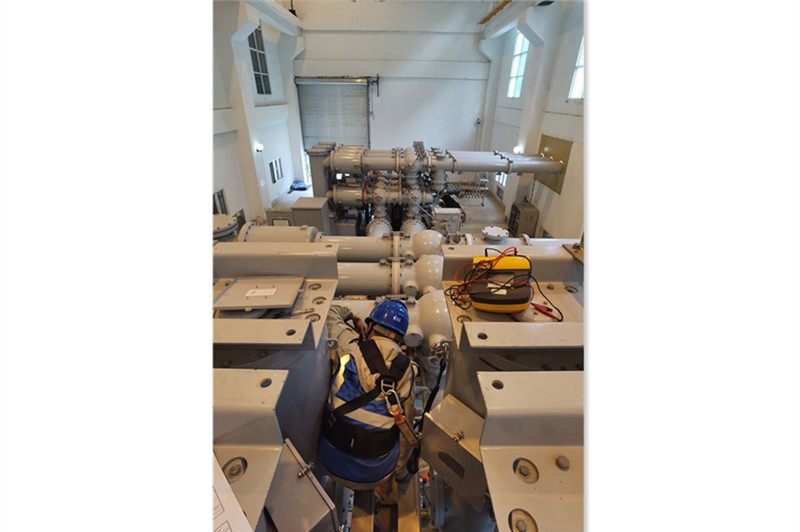

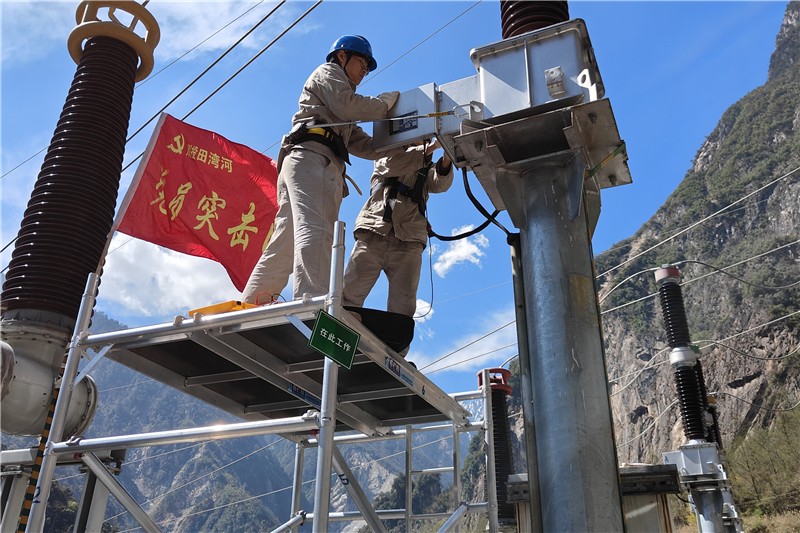

與往年不同的是,今年線路檢修工作除220kV仁田線外,其余4條線路檢修是利用全廠停電檢修時機同時開展,同步開展的還有部分線路及母線技改、大發聯合開關站220kV 1B主變間隔GIS設備技改等,檢修工作點多面廣,現場施工作業難度大、時間緊、任務重。為確保本次檢修工作安全有序推進,電氣班全體員工主動調整休假,全員堅守檢修一線,確保檢修力量充足。

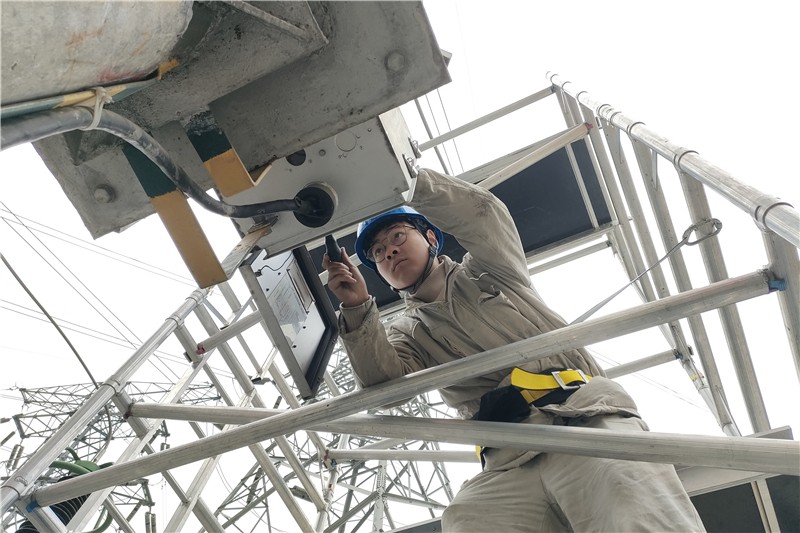

檢修前,公司多次召開專題會議明確責任分工,研究部署檢修細節,提前對線路設備的缺陷、隱患進行全面排查、收集,并制定了詳細的檢修方案。檢修中,檢修技術人員們嚴格按照施工標準和操作規程要求,科學組織、用心作業,在安全風險管控和現場作業管控上下足功夫;同時利用汛前檢修機會,密集開展新員工技術培訓,用實踐論證理論知識,用操作提升技術熟練度,快速提升員工技能水平。

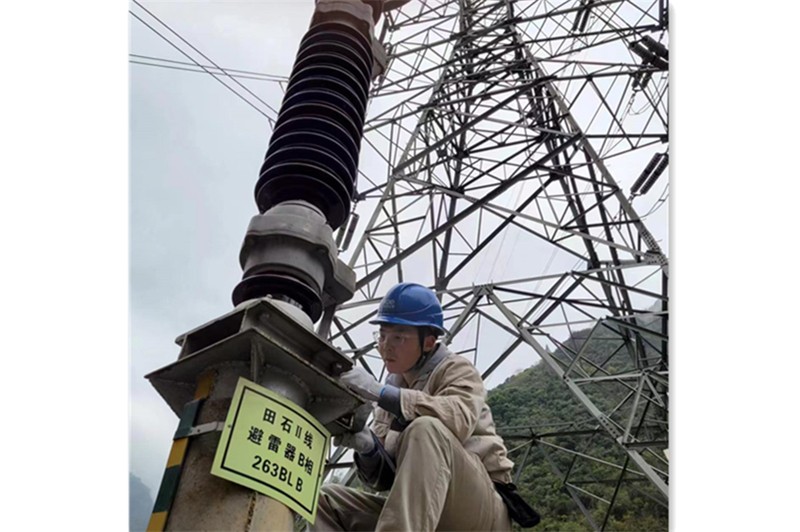

經過17天的連續奮戰,公司完成了5條220kV線路的年檢預試工作,更換了仁田線3只受損避雷器,消除了設備缺陷,有效提高輸電線路健康水平,保障線路安全可靠運行,為全年發電任務的完成奠定了堅實基礎。
