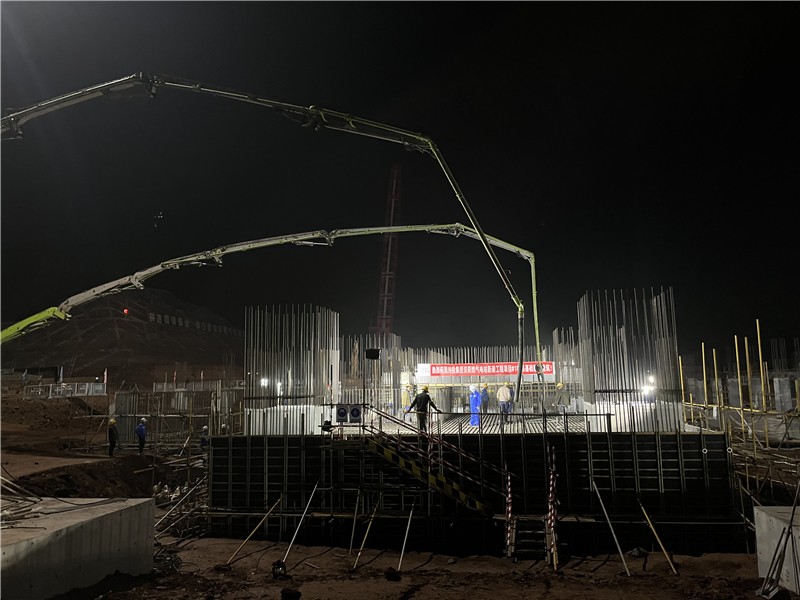

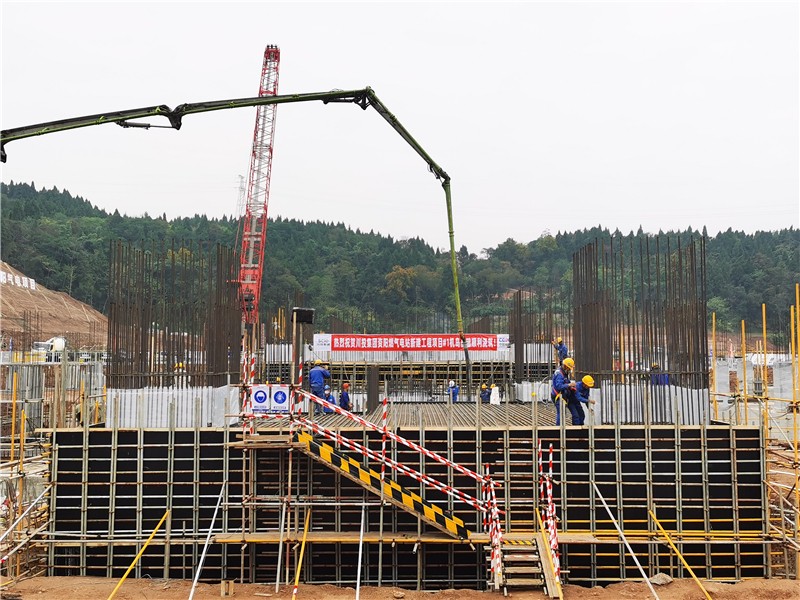

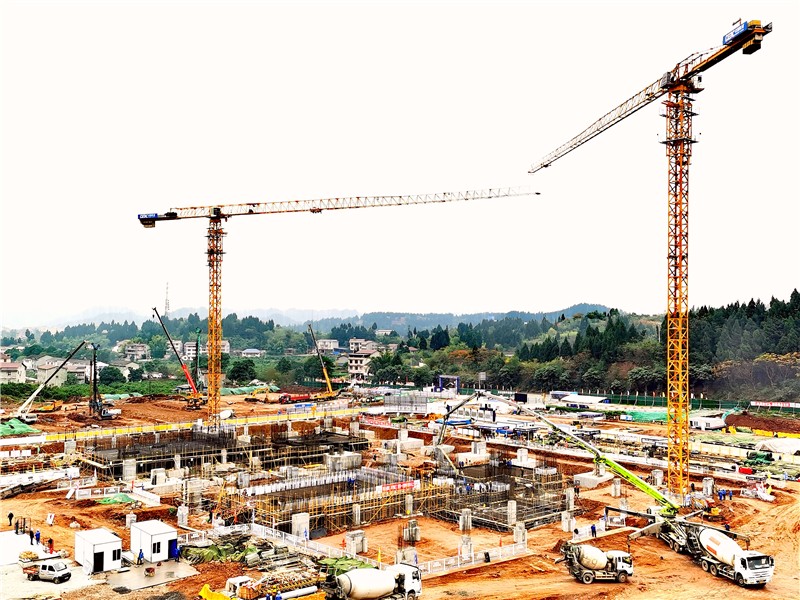

2022年12月11日19時18分,經過32小時的連續奮戰,川投集團資陽燃?xì)怆娬?/span>#1機島基礎底座大體積混凝土澆筑圓滿完成。
#1機島基礎底座大體積混凝土共澆筑2700方,是工程開工以來最大單次大體積混凝土澆筑。1#機島基礎承載著燃機、汽輪機和發電機等主機設備,由于體積較大,對施工組織和施工工藝要求很高。參建各方精心組織,對大體積澆筑方案、作業指導書進行了多次會審,同時對材料、機具、交通、通訊、電力、應急等措施進行了路演,有力保障此次大體積澆筑工作的圓滿完成。
此次大體積澆筑工作的順利完成標志著項目朝著“主廠房基礎出零米”的年度目標又邁出了堅實的一步,同時也為下一步技術難度更大的機島上部結構大體積混凝土澆筑積累了經驗。
