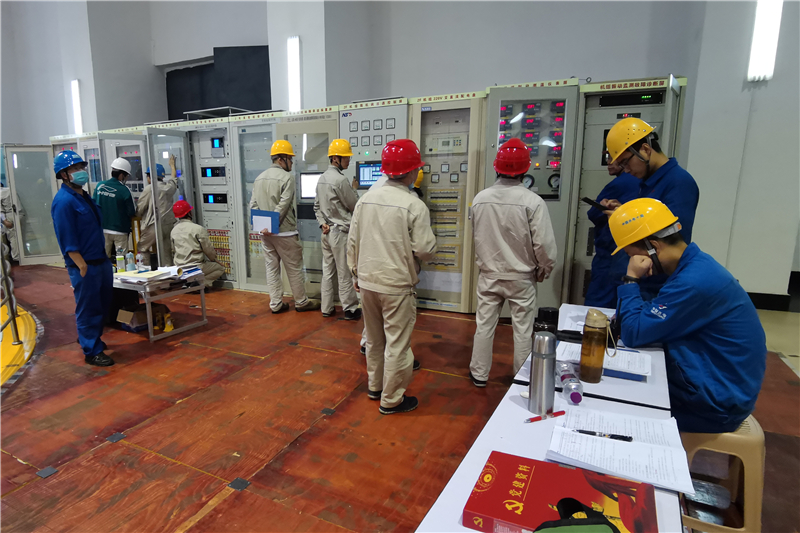

5月18日,田灣河公司金窩電站2號機組在經過手自動啟停、升壓試驗、同期試驗、甩負荷試驗、停機檢查等多項修后試驗后,順利并網進入24小時試運行,標志著公司2022年春檢戰役中最為艱難的攻堅戰告捷。
機組A級檢修相較C/D修,周期更長,項目更多、范圍更廣,各部件解體更為全面。為確保金窩2號機組檢修任務“安全、高效、優質”完成,公司超前謀劃、精心部署,在保障疫情防控措施有效落實的同時,多措并舉,全力保障了大修按期施工。檢修開展期間,檢修工作組一是嚴格按照安全管理規定,事先對參檢人員進行電力安全工作規程考試和安全技術交底,擰緊“安全弦”,確保檢修技術人員人員在檢修時明白檢修任務、明白危險點、明白安全防范措施,守牢“安全關”;二是將重點攻堅項目、重大技改項目、重大實驗項目進行了詳細劃分,并抽調專人專職監護重點檢修項目的實施,守牢“質量關”;三是采取“每日一會”等措施,及時協調解決檢修過程中的設備隱患、施工進度等系列問題,同時加大過程跟蹤管控力度,確保檢修工作按期完成,守牢“進度關”。

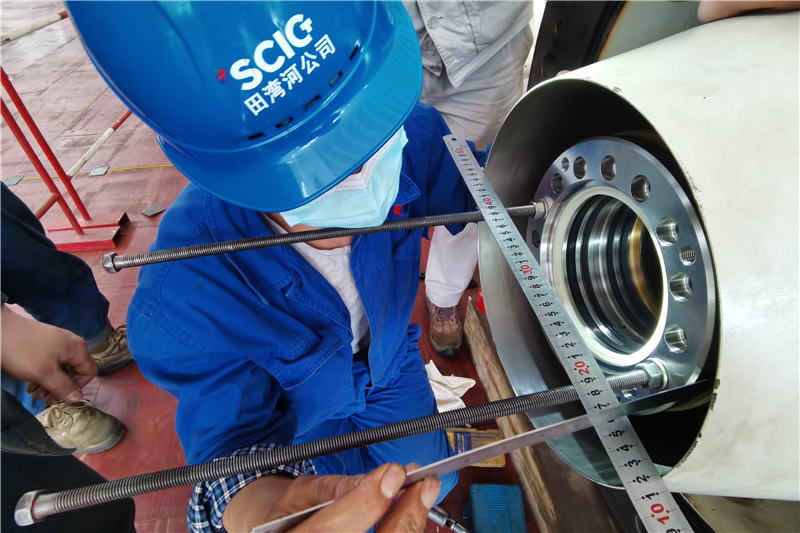

此次金窩2號機組A級檢修于3月20日開始,共歷時59天。累計完成機電、球閥等檢修標準項目200余項;平鈍噴針頭改造科研項目1項;機組導軸承和繼電保護等重大技改項目2項;大型沖擊式機組轉輪國產化重大實驗項目2項;其它技改項目3項。這些項目的順利完成,進一步消除了設備隱患,各項設備性能得到全面恢復,有效延長了設備的使用壽命,提升了設備的安全性、可靠性及經濟性。截至目前,各項運行指標工況良好,性能參數穩定,為公司安全穩定運行,沖刺年度生產目標打下堅實基礎。
