為圓滿完成2006年度計劃目標要求,公司在田灣河全流域范圍內開展了“奮戰四季度、全面完成2006年度各項工作目標”的勞動競賽活動。仁宗海項目管理部為響應公司號召,積極組織工區各參建單位召開動員會,并加強現場管理,督促承包商加大投入,進行科學組織、精心施工。通過參建各方的共同努力,仁宗海工區在奮戰四季度中取得了以下成果:

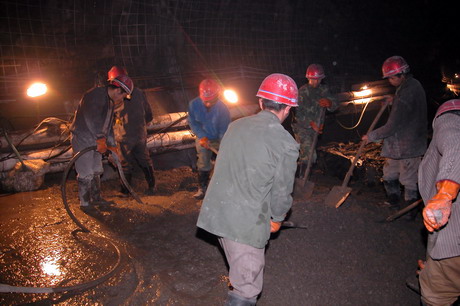

1. 10月30日,引水隧洞RC/V標洞挖施工全線貫通;
2. 11月6日,引水隧洞RC/IV標1#、2#支洞間主洞干溝段段實現安全貫通;
3. 11月17日,大壩工程RC/III標壩體填筑完成70萬m3,提前43天完成2006年度壩體填筑任務;
4. 2006年11月27日,引水隧洞RC/IV標2#支洞下游主洞與RC/V標3#支洞上游主洞實現安全貫通。
RC/V標3#支洞上游底板混凝土澆筑已完成620余米
通過四季度的努力,仁宗海工區基本完成了2006年的各項工作任務:引水隧洞洞挖施工全部完成,并開始澆筑混凝土;大壩填筑到年底已達92萬m3,超額完成年度壩體填筑計劃;放空洞與泄洪洞金結安裝與調試完成;“引田入環”輸水隧洞洞挖完成總量的56%,基本完成年度計劃目標。
