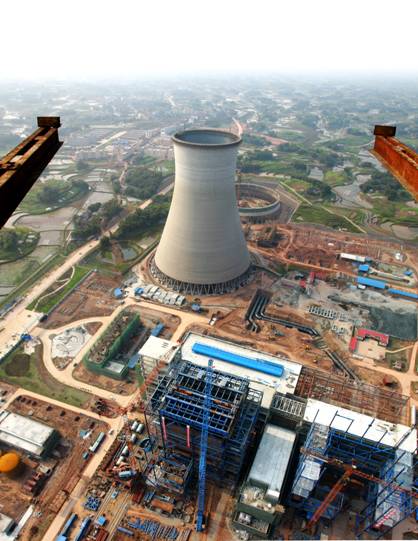

四川瀘州川南發電有限責任公司2×600MW機組新建工程#1冷卻塔順利到頂

    2006年3月31日下午3時30分,鞭炮齊鳴,歡聲雷動,伴著最后一罐風筒砼徐徐入模,公司2×600MW機組新建工程#1冷卻塔安全順利施工到頂。公司常務副總經理梁幫平、監理部總監李植林等到場祝賀。
    公司2×600MW機組新建工程單個冷卻塔淋水面積9500㎡,筒頂標高157.509m。#1冷卻塔由河南第二建筑工程公司承建,于2005年1月21日正式開工,共完成塔筒砼澆筑約10500m3,是目前川內同類機組中第一個施工到頂?shù)睦鋮s塔。
    我公司高度重視安全管理工作,尤其加強了對冷卻塔高空作業的管理,至3月31日,實現連續安全施工記錄436天,實現了重大安全事故零目標;為確保工程施工質量,公司嚴格要求,加強了過程控制,保證了環基結構質量,人字柱及環梁質量觀感好,風筒曲線順暢優美、砼強度等級達到設計要求;截至目前,1#冷卻塔工程環基、池壁、水池底板、風筒等分部工程已全部完工,下一步將進行淋水裝置的吊裝和填料安裝工作,各項工作均確保9月30日具備使用條件。





川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康產業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息產業集團有限公司 四川川投田灣河開發有限責任公司 四川瀘州川南發電有限責任公司 四川川投燃?xì)獍l(fā)電集團有限責任公司 四川川投售電有限責任公司 四川川投峨眉旅游開發有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地產開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司 四川川投新能源有限公司
關注川投集團 微信掃描上方二微碼關注
